Gestión de obra
TRASLADO DE REDES DE ALCANTARILLADO – Barrio Córdoba
Como parte de las obras iniciales del proyecto, se realizó el traslado de lasredes subterráneas de alcantarillado en el barrio Córdoba. Esta intervenciónpermitió prevenir interferencias con el trazado por donde circularán los trenesy garantizar el desarrollo adecuado de la infraestructura ferroviaria.
Datos clave
- Ubicación: barrio Córdoba, a la altura del sector Rinconcito Ecuatoriano
- Tiempo de intervención: 16 meses
- Redes subterráneas instaladas: 260 metros
- Cámaras de inspección construidas: 4
Estado: OBRA CULMINADA. VER
CONSTRUCCIÓN DE RED SUBTERRÁNEA DE ENERGÍA – Barrio Calasanz
Se construyó la red subterránea de energía que permitirá suministrar electricidad a los trenes del Metro de la 80, desde la subestación de EPM ubicada en el barrio Calasanz hasta la avenida 80. Esta infraestructura es clave para el funcionamiento del sistema ferroviario.
Datos clave
- Ubicación: barrio Calasanz
- Tiempo de intervención: 18 meses
- Longitud intervenida: 819 metros lineales de red subterránea de energía
- Cámaras de inspección construidas: 21
Estado: OBRA CULMINADA. VER
(La tubería se encuentra completamente instalada; solo restan adecuaciones mínimas).
DESMANTELAMIENTO Y DEMOLICIONES
Se adelantan intervenciones en predios adquiridos para el desarrollo del proyecto Metro de la 80, mediante demoliciones totales y parciales en antejardines y espacio público. Estas actividades permiten liberar áreas necesarias para la ejecución de las obras.
Datos clave
- Barrios intervenidos: El Volador, Las Acacias, Miravalle, Belén San Bernardo y Guayabal
- Predios demolidos: 163
- Predios en ejecución: 244
- Corte de información: 9/12/2025
Estado: OBRA EN EJECUCIÓN. VER
CIMENTACIONES DE APOYOS PARA EL VIADUCTO CARIBE
Se inició uno de los hitos estructurales del proyecto con la ejecución de las cimentaciones de los apoyos del viaducto Caribe, infraestructura exclusiva del Metro de la 80. Las intervenciones se desarrollan desde la Avenida Regional, a la altura de la Terminal de Transportes del Norte, hasta la transversal 78 cerca de Rápido Ochoa.
Datos clave
- Ubicación: barrio Caribe
- Inicio de las intervenciones: 28 de octubre de 2025
- Columnas en ejecución: 17 apoyos que soportarán la estructura elevada por donde circularán los trenes
- Longitud de intervención: 500 metros de viaducto
- Corte de información: 9/12/2025
Estado: OBRA EN EJECUCIÓN. VER
NUEVO PUENTE VEHICULAR LA IGUANÁ
BLOQUE 1 - Nuevo puente vehicular y peatonal sobre la quebrada La Iguaná
El occidente de Medellín tendrá un nuevo puente vehicular y peatonal sobre la quebrada La Iguaná, en la avenida 80, cerca del Éxito de Robledo y Mixy Mall Los Colores, como parte de las obras del Metro de la 80.
Desde el 11 de marzo de 2026 iniciamos las obras para la demolición total del puente existente y la construcción de una nueva estructura, con cierres nocturnos en el tramo intervenido implicando desvíos vehiculares tanto de sur a norte como de norte a sur. Esta obra es clave para el proyecto. VER

NUEVO PUENTE VEHICULAR LA IGUANÁ
BLOQUE 2 - Proceso constructivo del nuevo puente
Para avanzar en las actividades constructivas, primero se realizará el traslado de redes de servicios públicos, labores técnicas necesarias para garantizar el desarrollo seguro de la obra y evitar interferencias con la nueva infraestructura.
Una vez finalice esta etapa, el 18 de marzo de 2026 iniciaremos la demolición del puente actual y posteriormente la construcción de la nueva estructura.
Datos clave de la obra
Ubicación: barrio Los Colores, puente sobre la quebrada La Iguaná, avenida 80.
Inicio de las intervenciones: 11 de marzo de 2026.
Estructura de cimentación: 20 pilotes en total (10 en cada estribo). Sobre estos pilotes se construirán vigas cabezales que soportarán el tablero del puente.
Función de la estructura: este sistema permitirá sostener la infraestructura por donde circularán trenes, vehículos, peatones y ciclistas.
Longitud de intervención: aproximadamente 35 metros.
Estado: OBRA EN EJECUCIÓN.
Corte de información: 11/03/2026.
Cambios en la movilidad

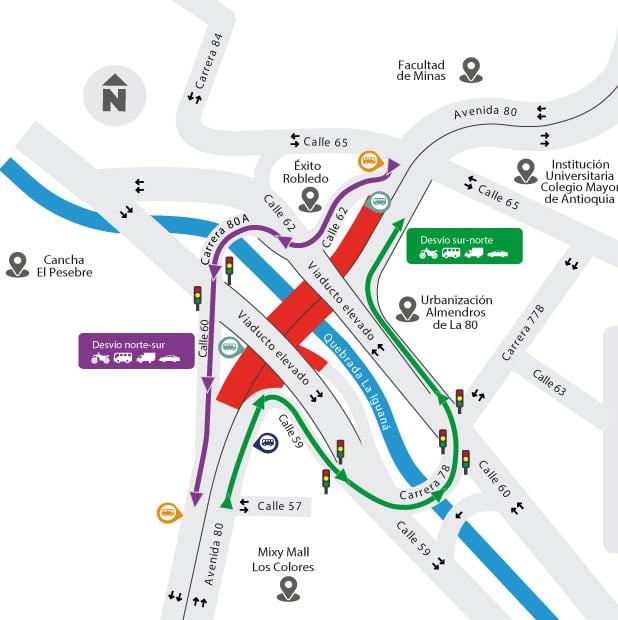

Para avanzar en las obras se implementarán cambios temporales en la movilidad sobre la avenida 80 y vías cercanas.
Consulta en las siguientes piezas gráficas los cierres y rutas alternas definidos para esta etapa de obra:
